案例分享丨管道同时出现塌陷、渗漏怎么办?

来源:原创文章发布时间:2022-10-18浏览次数:2947
项目概况

深圳市某路段,一段长50米的DN800排污管道出现严重塌陷,该路临近海边,原为临海沙滩,后采用填补大石块的方式将其铺设成道路,修复管道埋深约5米。由于长期承受外部载荷,且原有土体结构疏松,导致管道内部塌陷、渗漏。


● 管道内渗水



项目难点

在进行套钢圈修复管道前,首先要解决严重的塌陷问题。若人工直接下去清理塌陷的土体,则管道上方土体会继续塌陷,且由于管道临近海边,渗水严重,管内积水被塌陷物阻碍无法排出,管内作业十分艰难。

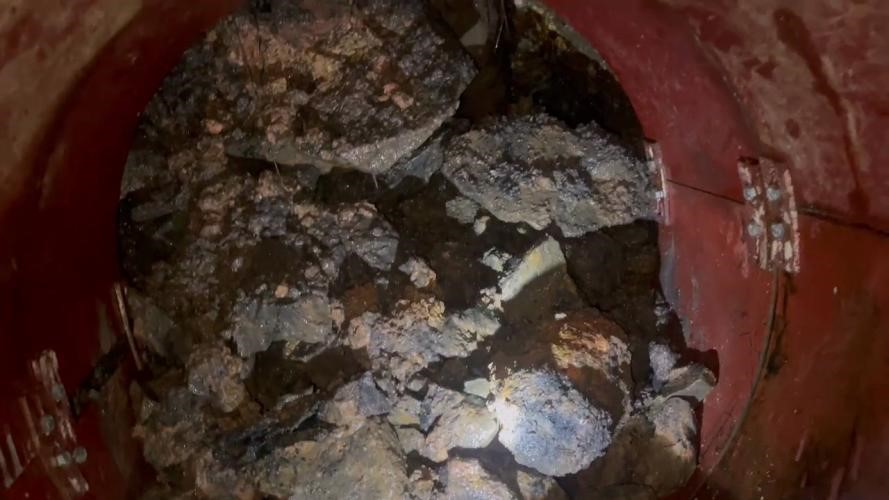

● 管道内堆积物



技术方案:速派克注浆技术(管外注浆)


● 速派克注浆示意图



速派克®聚氨酯注浆材料主要用于土体稳固、各类建筑设施的止水堵漏、各类地下工程的止水及空洞填充,涌水堵漏效果明显。其包含单组份、双组份两种体系,表面性质分为疏水性和亲水性。常用的树脂类型为单组份树脂,遇水迅速反应,随着时间逐渐稳固,耐化学腐蚀,无毒、无溶剂的,可适用于富水环境,干燥环境下可长期保存。

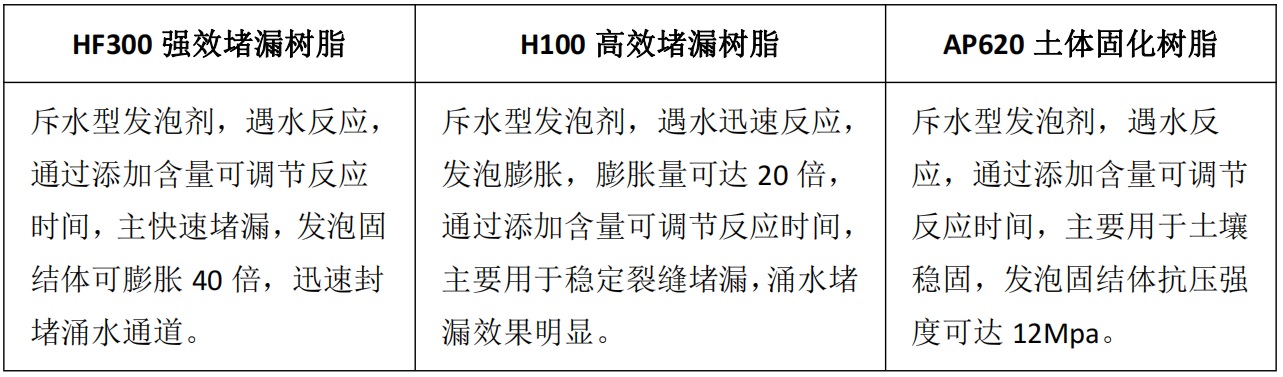

● 速派克注浆材料性能表



地下管道注浆施工一般分为管内注浆管外注浆两种形式,管内注浆适用于人可以进入的大直径管道,管外注浆则主要针对小管道或者管道内部水无法排干造成人无法进入的情况。



修复流程

1.漏点分析

根据管内渗流缺陷处找到地面对应点位,在地面点位提前做好标记。经测量,有5米需要进行注浆修复。


2.冲击钻孔

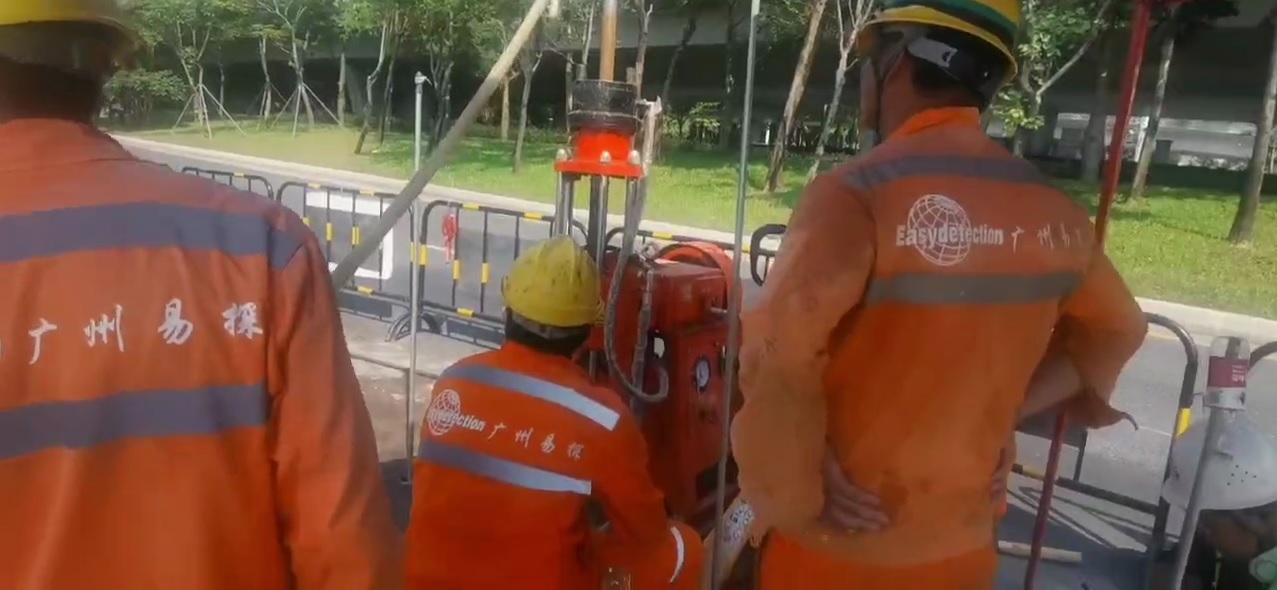

使用钻孔工具将地面做好标记的点位依次钻注浆孔




3.预埋注射针头




4.注浆

注意:由于速派克注浆材料遇水反应,需采用干燥器具进行盛装,使用前请确认注浆机管道及注浆针保持干燥。使用高压注浆机试压,不得超过混凝土结构受压范围,按工程需要调节好黏度和反应时间等指标,向注浆孔内灌注速派克聚氨酯注浆液,单孔逐一连续进行,当相邻孔开始出浆后,保持压力3~5分钟,即可停止本孔注浆,改注相邻注浆孔。待所有注浆孔全部灌完后,每次注浆完毕,将注浆泵的料筒用丙酮、二甲苯或清水清洗干净。


此工程采用管道两侧注浆速派克H100、中间注浆速派克AP620的方式,AP620可以固化塌陷处的土体,并且填补塌陷土体间空隙处,有效防止发生进一步塌陷。H100则遇水膨胀,可以填充水流通道,从而达到止水效果。



5.切除(或取出)注浆针头

注浆完毕24小时后,确认不漏即可拔去或切除高出基面的注浆针,并用老虎钳夹闭管口,清理干净已固化的溢漏出的注浆液,并进行表面修复处理

修复效果对比


● 修复前







● 修复后



总结

此次修复很好的解决了管道同时存在的塌陷、渗漏两大缺陷,整个注浆过程仅用2天完成,相对比开挖而言,非开挖注浆修复能有效减少施工对交通带来的影响。修复、清淤后的管道再无渗漏处,并且之前缺陷处周围的土体在注浆后也十分牢固。
